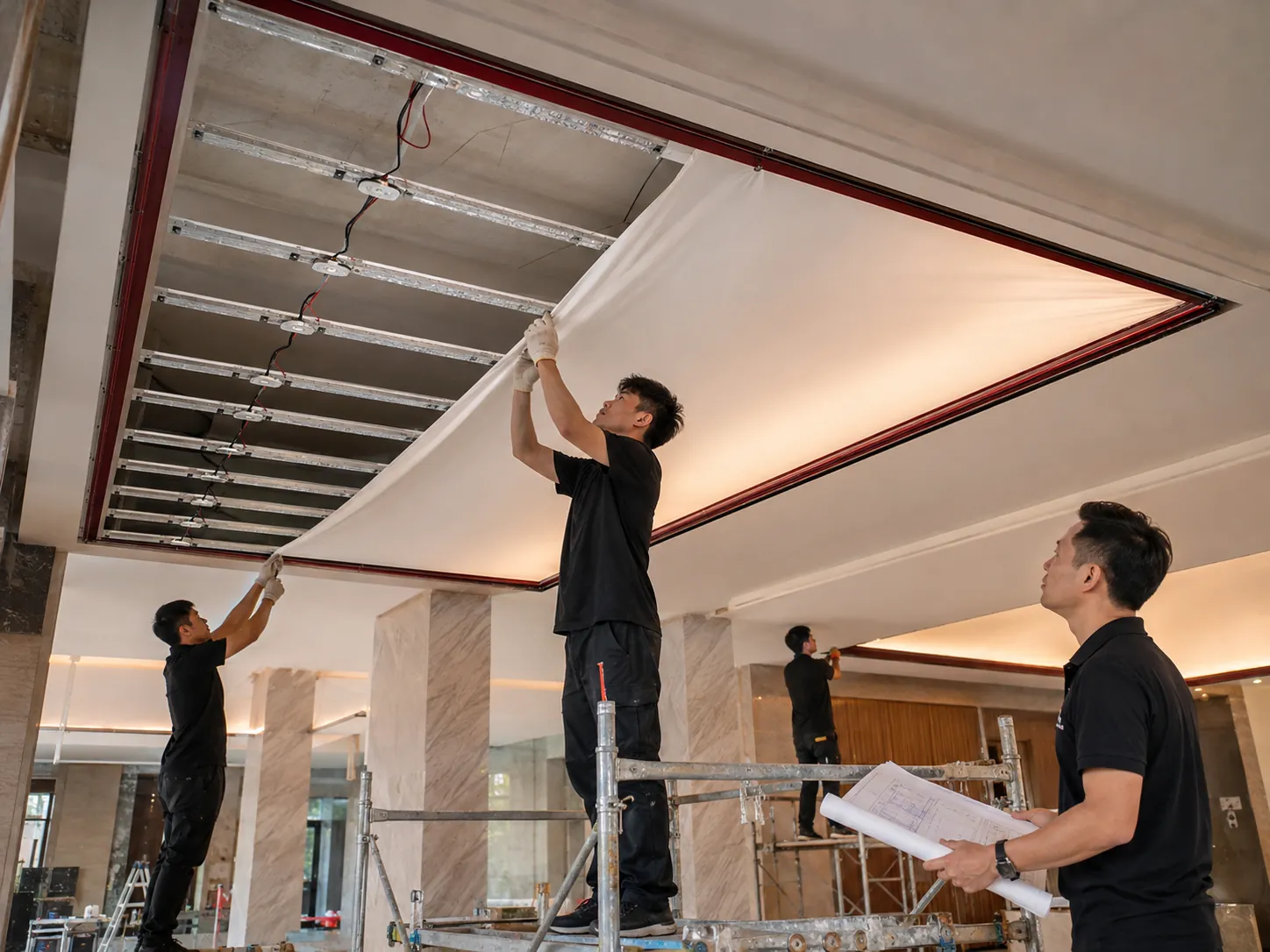

Khảo sát và đo kích thước trần xuyên sáng trước khi sản xuất

Khảo sát và đo kích thước trần xuyên sáng trước khi sản xuất

Khảo sát hiện trường · Chuẩn bị sản xuất

Khảo sát và đo kích thước trần xuyên sáng trước khi sản xuất

Kích thước màng trần không nên lấy trực tiếp từ bản vẽ kiến trúc chưa đối chiếu hiện trường. Cần đo chu vi thực, đường chéo, góc, cao độ, độ phẳng, vị trí thiết bị và điều kiện lắp khung để xác lập hình học sản xuất có thể thi công.

Khảo sát và đo kích thước trần xuyên sáng trước khi sản xuất
Đo cạnh, đường chéo và cao độ tại cùng hệ mốc giúp phát hiện ô trần không vuông hoặc mặt bằng bị xoắn trước khi chốt kích thước màng.

Nguyên tắc chính: số đo dùng sản xuất phải phản ánh kích thước hoàn thiện của hệ khung sau khi đã chốt cấu tạo mép, cao độ và các điểm giao với đèn, điều hòa, sprinkler, loa, cửa thăm hoặc vách. Mỗi ô cần có mã riêng, sơ đồ hướng và người kiểm tra độc lập trước khi phát hành.

Chỉ đo khi các mốc liên quan đã đủ ổn định

Thời điểm khảo sát ảnh hưởng trực tiếp đến độ tin cậy. Tường, trần cứng, khung biên hoặc bề mặt hoàn thiện chưa xong có thể làm kích thước thay đổi. Trước khi đo, cần xác nhận lớp hoàn thiện cuối, vị trí xương, kích thước khe, cao độ trần và phần việc của các đội MEP đã được chốt đến mức nào.

Bộ dụng cụ thường gồm máy đo laser, thước thép, nivo laser, thước góc, dây bật mực, dụng cụ đánh dấu và thiết bị ghi hình. Với ô lớn hoặc hình tự do, có thể cần toàn đạc, máy quét hoặc phương pháp tọa độ phù hợp. Dù dùng thiết bị nào, số liệu vẫn phải gắn với mốc chuẩn có thể tìm lại tại công trường.

Đo đủ cạnh, góc và đường chéo của từng ô

Dữ liệu Mục đích Lỗi có thể phát hiện
Chiều dài từng cạnh Xác định chu vi và chiều dài profile Sai kích thước, cạnh bị gãy hoặc không thẳng
Hai đường chéo Kiểm tra độ vuông và hình học tổng thể Ô hình bình hành, góc lệch
Tọa độ góc Mô tả ô bất quy tắc hoặc nhiều cạnh Sai hướng, thiếu điểm gãy
Bán kính và cung Sản xuất đường cong đúng hình Nhầm bán kính trong/ngoài, lệch tâm
Kích thước lặp Kiểm tra tính đồng nhất giữa các module Giả định các ô giống nhau trong khi hiện trường khác

Không nên dùng một số đo đại diện cho nhiều ô nếu chưa đối chiếu từng vị trí. Sai số thi công của tường, khung và mối nối có thể tích lũy dọc theo dãy trần.

Cao độ và độ phẳng quyết định bề mặt sau căng

Cần đo cao độ tại các góc, điểm giữa cạnh và vị trí có thay đổi kết cấu. Nếu profile bám vào tường, phải kiểm tra đường lắp có nằm trên cùng mặt phẳng hay không. Với trần nhiều cấp, mỗi cao độ phải có ký hiệu riêng và thể hiện rõ mặt tham chiếu.

Bề mặt màng có thể làm lộ sai lệch đường biên khi ánh sáng bật. Một cạnh hơi võng, một góc cao thấp hoặc đoạn profile không thẳng dễ tạo khe sáng và đường phản xạ bất thường. Do đó, kết quả khảo sát cần bao gồm cả đánh giá khả năng căn chỉnh của nền đỡ, không chỉ bảng số đo.

Định vị mọi thiết bị xuyên qua hoặc nằm trên mặt trần

Đầu sprinkler, miệng gió, đầu báo, loa, camera, đèn downlight, thanh treo và cửa thăm đều cần tọa độ theo cùng hệ mốc. Ghi kích thước thiết bị chưa đủ; cần biết vùng gia cường, khoảng thao tác, tải truyền lên kết cấu và khả năng tháo lắp sau này.

Với trần xuyên sáng, vị trí LED, driver và vật cản trong khoang ảnh hưởng độ đều sáng. Nếu kích thước ô thay đổi nhưng layout LED giữ nguyên, khoảng cách từ nguồn đến màng và nhịp LED có thể không còn phù hợp. Số đo hiện trường cần được chuyển cho cả nhóm sản xuất màng và nhóm chiếu sáng.

Hồ sơ khảo sát phải giúp người khác dựng lại đúng ô trần

  • Mã khu vực, tầng, phòng và mã từng ô.
  • Sơ đồ hướng nhìn, mũi tên Bắc hoặc hướng cố định trong mặt bằng.
  • Mốc tọa độ và mốc cao độ dùng khi đo.
  • Kích thước cạnh, đường chéo, góc, bán kính và điểm gãy.
  • Vị trí thiết bị kỹ thuật, cửa thăm, mối nối và điểm chuyển cấp.
  • Ảnh toàn cảnh, ảnh từng góc và ảnh các vị trí có xung đột.
  • Tình trạng hoàn thiện tại thời điểm khảo sát và phần còn có thể thay đổi.

Số đo cần ghi trực tiếp vào sơ đồ, tránh tách bảng số liệu khỏi hình học đến mức khó xác định con số thuộc cạnh nào. Nếu có thay đổi sau khảo sát, bản cập nhật phải có ngày và trạng thái thay thế rõ ràng.

Kiểm soát chéo trước khi phát hành kích thước sản xuất

  1. 1. So sánh số đo hiện trường với bản vẽ kiến trúc, shop drawing và mặt bằng MEP.
  2. 2. Kiểm tra chuỗi kích thước khép kín và đối chiếu đường chéo.
  3. 3. Xác nhận cấu tạo profile, khe và lớp hoàn thiện đã được tính đúng.
  4. 4. Đối chiếu mã ô giữa bản vẽ, phiếu sản xuất và nhãn đóng gói.
  5. 5. Có người thứ hai rà lại các ô lớn, cong hoặc bất quy tắc.
  6. 6. Chỉ phát hành khi hiện trường không còn thay đổi ảnh hưởng hình học.

Dữ liệu đo cũng là đầu vào cho bóc tách khối lượng hệ trần xuyên sáng. Trước khi đội khảo sát đến công trường, có thể đối chiếu các thông tin cần chuẩn bị cho thi công trần.

Cần khảo sát trần xuyên sáng tại công trình?

Toàn Phát hỗ trợ đo hình học, cao độ, thiết bị kỹ thuật và điều kiện lắp đặt để chốt kích thước sản xuất rõ ràng, có thể kiểm tra lại.

Đặt lịch khảo sát hiện trường

Nguồn tham khảo

Kích thước sản xuất cuối cùng cần theo cấu tạo và hướng dẫn kỹ thuật của đúng hệ màng, profile và chi tiết liên kết được chọn.
